【摘要】在前一期速報中,玻璃鋼煙囪的快速加工技術的第3次應用效果,達到了21小時/節(2個加強筋),在第2節玻璃鋼煙囪的加工過程中,已達到了13小時/節(1個加強筋),穩居國內同類項目的加工速度!

1、快速加工技術的必要性
有些讀者可能會發問:我們有的是時間去加工所需數量的玻璃鋼煙囪段,干嘛要去采用快速加工新技術?
有這類疑問的讀者,要么是南方溫暖地區的、要么是對玻璃鋼煙囪的標準不太了解的!
《煙囪設計規范》(GB 50051-2013)“第九章 玻璃鋼煙囪”中明確規定,玻璃鋼內筒的加工和安裝環境條件,必須滿足如下要求:
a. 環境溫度宜為15~30℃,所有材料和設備溫度應高于空氣露點溫度3℃;當環境溫度低于+10℃時,應采取加熱保溫措施,并嚴禁用明火或蒸汽直接加熱。
b. 原材料使用時的溫度不應低于環境溫度。
c. 環境相對濕度≤80%;
各位請仔細想一想,我國各地,有多少地區的環境條件,能夠在此要求下持續100~150天以上?
很明顯,如果環境條件達不到上述要求,則玻璃鋼煙囪的總體質量就沒有保障!
沒有質量保障,就沒有工程合同!
2、同類案例回顧
國內目前主流玻璃鋼煙囪的加工商,在內徑7~7.5m、壁厚18~22mm、長度5~8m的玻璃鋼煙囪段,可持續進行、可確保加工質量和操作安全的加工速度為:2.5~3.5天/節。
筆者介紹的玻璃鋼煙囪快速加工技術,在《速報:2》(第三個應用案例上的第1次全過程纏繞加工),獲得了纏繞加工21小時/節、單節完整加工周期30小時/節(<1.5天/節)!

快速加工技術第三次、第1節應用

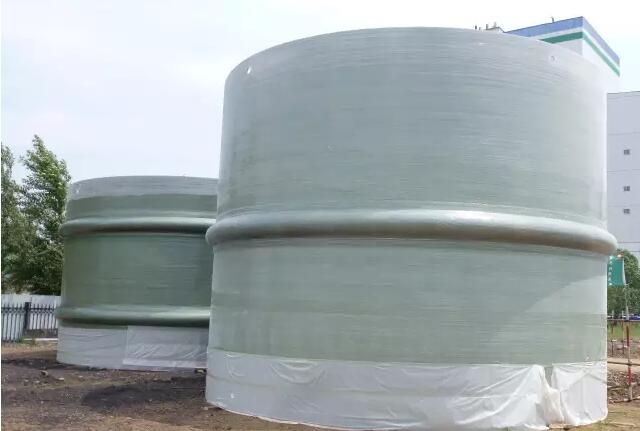

?。?個加強筋、纏繞加工21小時、脫模前)

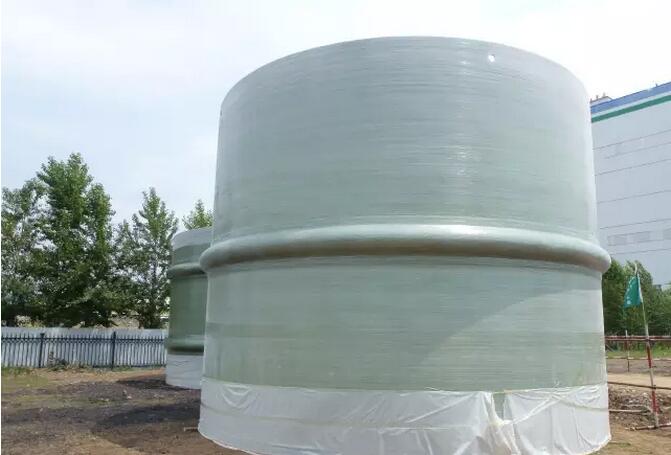

快速加工技術第三次、第1節應用

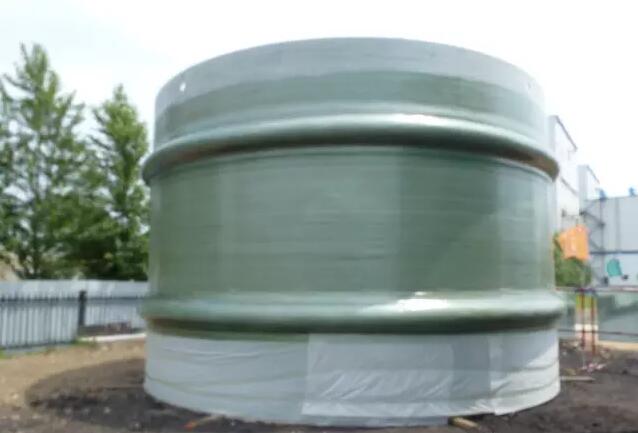

?。?個加強筋、纏繞加工21小時、脫模后)
3、玻璃鋼煙囪的快速加工技術新進展
在節采用本院玻璃鋼煙囪快速加工技術的玻璃鋼煙囪段順利下線后,我院現場技術服務人員和承包商的項目部有關人員一起,認真分析了影響第1節玻璃鋼內筒加工速度的各種因素及其改進措施,并在第2節玻璃鋼內筒的加工全過程中加以貫徹執行,順利地取得了纏繞加工時間13小時/節的新記錄!
當然,該節玻璃鋼內筒只有1個半圓形加強筋,如果是2個加強筋,則是16小時/節!已提前達到了筆者在前一期速報中的預計速度!
筆者認為,此速度應該穩居國內!至于是不是,還有待考證!

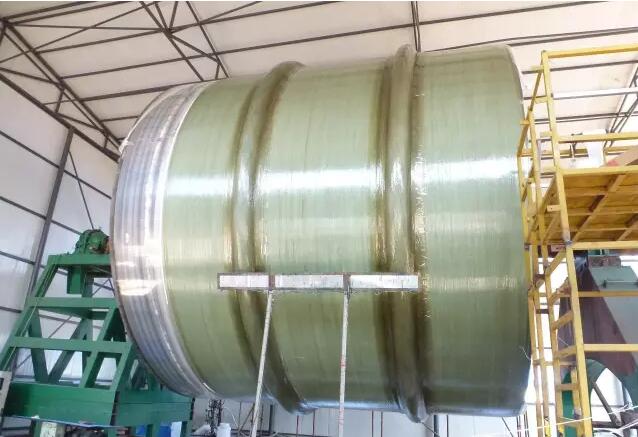

快速加工技術第三次、第2節應用
?。ㄇ懊妫旱?節FRP煙囪段、1個加強筋、13h;
后面:第1節FRP煙囪段、2個加強筋、21h)
4、玻璃鋼煙囪快速加工技術的應用前景
由于我國幅員遼闊,各地氣候差異極大,為了大量推廣性價比優的玻璃鋼煙囪、又必須遵照相關規范的規定,那么就必須有相關技術做后盾,確保玻璃鋼煙囪的加工、安裝質量。
在此技術被大家認識、了解之前,北方高寒地區(大致包括新疆、內蒙古、吉林、黑龍江)等能源富集地區,由于每年供暖周期長達半年之久,可滿足玻璃鋼煙囪加工、安裝的環境條件非常有限,大量的客戶不敢采用玻璃鋼煙囪。
例如,2012年實施的新疆某電廠玻璃鋼煙囪項目,由于種種原因,拖到了冬季而不能繼續加工,承包商不得不在當地入冬后終止加工,在留下看場人員和加工設備后,其余人員返回內地過冬,第二年4月下旬再次進疆,繼續執行遺留的合同。大家看看,這么折騰,還能掙錢嗎?項目業主會怎么看?電力設計院會怎么看?這兩方對玻璃鋼煙囪存在看法,就會極大地限制玻璃鋼煙囪的應用市場。
玻璃鋼煙囪快速加工技術再次應用成功,可以確保一根玻璃鋼煙囪(例如,2×300MW燃煤機組共用一座內徑7.5m、高度210~240m、壁厚17~22mm),其加工時間只需要1~2個月,加上其他方面的準備工作、加工和安裝之間的交叉和協調措施,全部工程可在4個月內執行完畢!
這樣一來,國內各地的煙囪,就都可以采用玻璃鋼煙囪了。
至于市場前景,留待各位自行推算!
更多信息請關注復材網m.lzzz.net

1、快速加工技術的必要性
有些讀者可能會發問:我們有的是時間去加工所需數量的玻璃鋼煙囪段,干嘛要去采用快速加工新技術?
有這類疑問的讀者,要么是南方溫暖地區的、要么是對玻璃鋼煙囪的標準不太了解的!
《煙囪設計規范》(GB 50051-2013)“第九章 玻璃鋼煙囪”中明確規定,玻璃鋼內筒的加工和安裝環境條件,必須滿足如下要求:
a. 環境溫度宜為15~30℃,所有材料和設備溫度應高于空氣露點溫度3℃;當環境溫度低于+10℃時,應采取加熱保溫措施,并嚴禁用明火或蒸汽直接加熱。
b. 原材料使用時的溫度不應低于環境溫度。
c. 環境相對濕度≤80%;
各位請仔細想一想,我國各地,有多少地區的環境條件,能夠在此要求下持續100~150天以上?
很明顯,如果環境條件達不到上述要求,則玻璃鋼煙囪的總體質量就沒有保障!
沒有質量保障,就沒有工程合同!
2、同類案例回顧
國內目前主流玻璃鋼煙囪的加工商,在內徑7~7.5m、壁厚18~22mm、長度5~8m的玻璃鋼煙囪段,可持續進行、可確保加工質量和操作安全的加工速度為:2.5~3.5天/節。
筆者介紹的玻璃鋼煙囪快速加工技術,在《速報:2》(第三個應用案例上的第1次全過程纏繞加工),獲得了纏繞加工21小時/節、單節完整加工周期30小時/節(<1.5天/節)!

快速加工技術第三次、第1節應用
?。?個加強筋、纏繞加工21小時、脫模前)

快速加工技術第三次、第1節應用
?。?個加強筋、纏繞加工21小時、脫模后)
3、玻璃鋼煙囪的快速加工技術新進展
在節采用本院玻璃鋼煙囪快速加工技術的玻璃鋼煙囪段順利下線后,我院現場技術服務人員和承包商的項目部有關人員一起,認真分析了影響第1節玻璃鋼內筒加工速度的各種因素及其改進措施,并在第2節玻璃鋼內筒的加工全過程中加以貫徹執行,順利地取得了纏繞加工時間13小時/節的新記錄!
當然,該節玻璃鋼內筒只有1個半圓形加強筋,如果是2個加強筋,則是16小時/節!已提前達到了筆者在前一期速報中的預計速度!
筆者認為,此速度應該穩居國內!至于是不是,還有待考證!

快速加工技術第三次、第2節應用
?。ㄇ懊妫旱?節FRP煙囪段、1個加強筋、13h;
后面:第1節FRP煙囪段、2個加強筋、21h)
4、玻璃鋼煙囪快速加工技術的應用前景
由于我國幅員遼闊,各地氣候差異極大,為了大量推廣性價比優的玻璃鋼煙囪、又必須遵照相關規范的規定,那么就必須有相關技術做后盾,確保玻璃鋼煙囪的加工、安裝質量。
在此技術被大家認識、了解之前,北方高寒地區(大致包括新疆、內蒙古、吉林、黑龍江)等能源富集地區,由于每年供暖周期長達半年之久,可滿足玻璃鋼煙囪加工、安裝的環境條件非常有限,大量的客戶不敢采用玻璃鋼煙囪。
例如,2012年實施的新疆某電廠玻璃鋼煙囪項目,由于種種原因,拖到了冬季而不能繼續加工,承包商不得不在當地入冬后終止加工,在留下看場人員和加工設備后,其余人員返回內地過冬,第二年4月下旬再次進疆,繼續執行遺留的合同。大家看看,這么折騰,還能掙錢嗎?項目業主會怎么看?電力設計院會怎么看?這兩方對玻璃鋼煙囪存在看法,就會極大地限制玻璃鋼煙囪的應用市場。
玻璃鋼煙囪快速加工技術再次應用成功,可以確保一根玻璃鋼煙囪(例如,2×300MW燃煤機組共用一座內徑7.5m、高度210~240m、壁厚17~22mm),其加工時間只需要1~2個月,加上其他方面的準備工作、加工和安裝之間的交叉和協調措施,全部工程可在4個月內執行完畢!
這樣一來,國內各地的煙囪,就都可以采用玻璃鋼煙囪了。
至于市場前景,留待各位自行推算!
